检修作业两交底 安全预控搞彻底
——山东保丽洁物业市交通局项目高压配电室设备试验及检修工作
设施设备的检修保养工作涉及到物业管理过程中的各个环节,它的重要性不言而喻。加强设施设备的检修保养,除了能有效的延长设备的使用寿命,节约维修费用,减少停工损失之外,设施设备一直处于良好的运行状态,也使业主能安心方便的生活工作。
为了2019年3月24日的高压配电室设备进行试验、检修及除尘工作,保丽洁物业市交通局项目的全体工作人员提前做好准备。
前期公司工程部总监朱福铭和项目经理李矫健多次与市交通局办公室的领导协调沟通,反复与电力公司协商制定施工方案,确保本次试验、检修的正常开展。
项目工作人员提前一周在各个大厅及电梯口张贴停电通知。

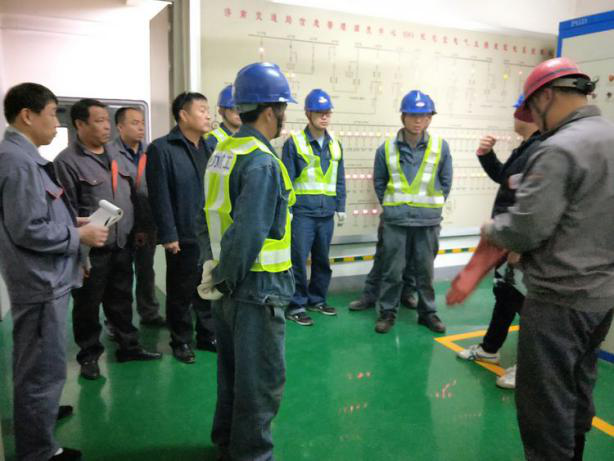

施工前市交通局工作人员与电力工作人员及物业工程人员再次沟通工作细节并强调安全操作。

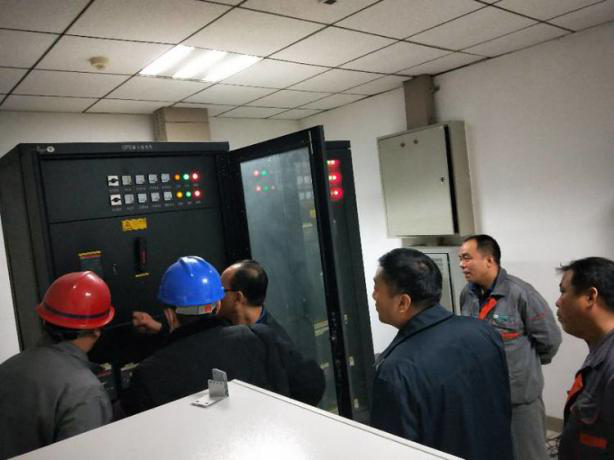

整个试验、检修及除尘的工作严格执行制定的施工方案,所有施工人员操作专业、规范、高效。

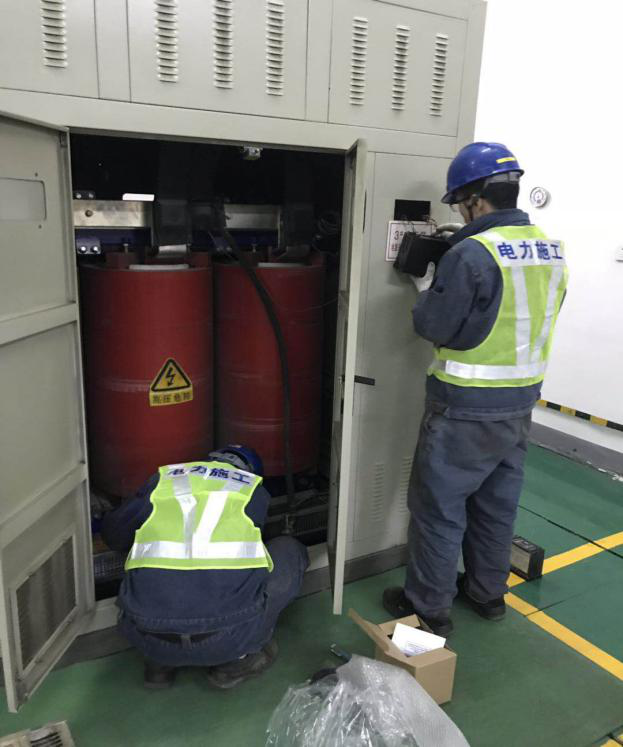

在配电设备试验及检修工作中,对将要到达使用寿命的变压降温风扇、温控仪表进行了更换。

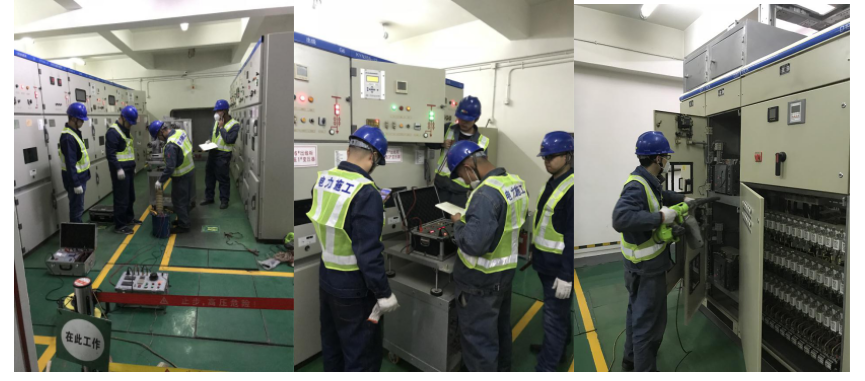

同时协助市交通局信息中心检修综合配电柜及线路,并提出相关专业性建议及下一步的整改方案。
在历经了7个小时高强度的作业,三方紧密合作下,最终高效完成了对高压配电室的试验、检修及除尘工作。协调交通局信息中心、公交公司等部门进行送电,整个送电过程非常顺利,各设备运行正常。此次试验、检修工作达到了预先设定的效果,延长了后续设备正常运行下的使用寿命,甲方领导为此特别提出感谢。而我们全体员工专业、负责的态度获得了甲方领导一致好评。
